Herinrichting Welhoeksedijk

Lees voor

De bewoners van de Welhoeksedijk hebben de gemeente gevraagd om de dijk verkeersveiliger te maken. De gemeente heeft verschillende onderzoeken gedaan om de verkeerssituatie van de dijk aan te passen.

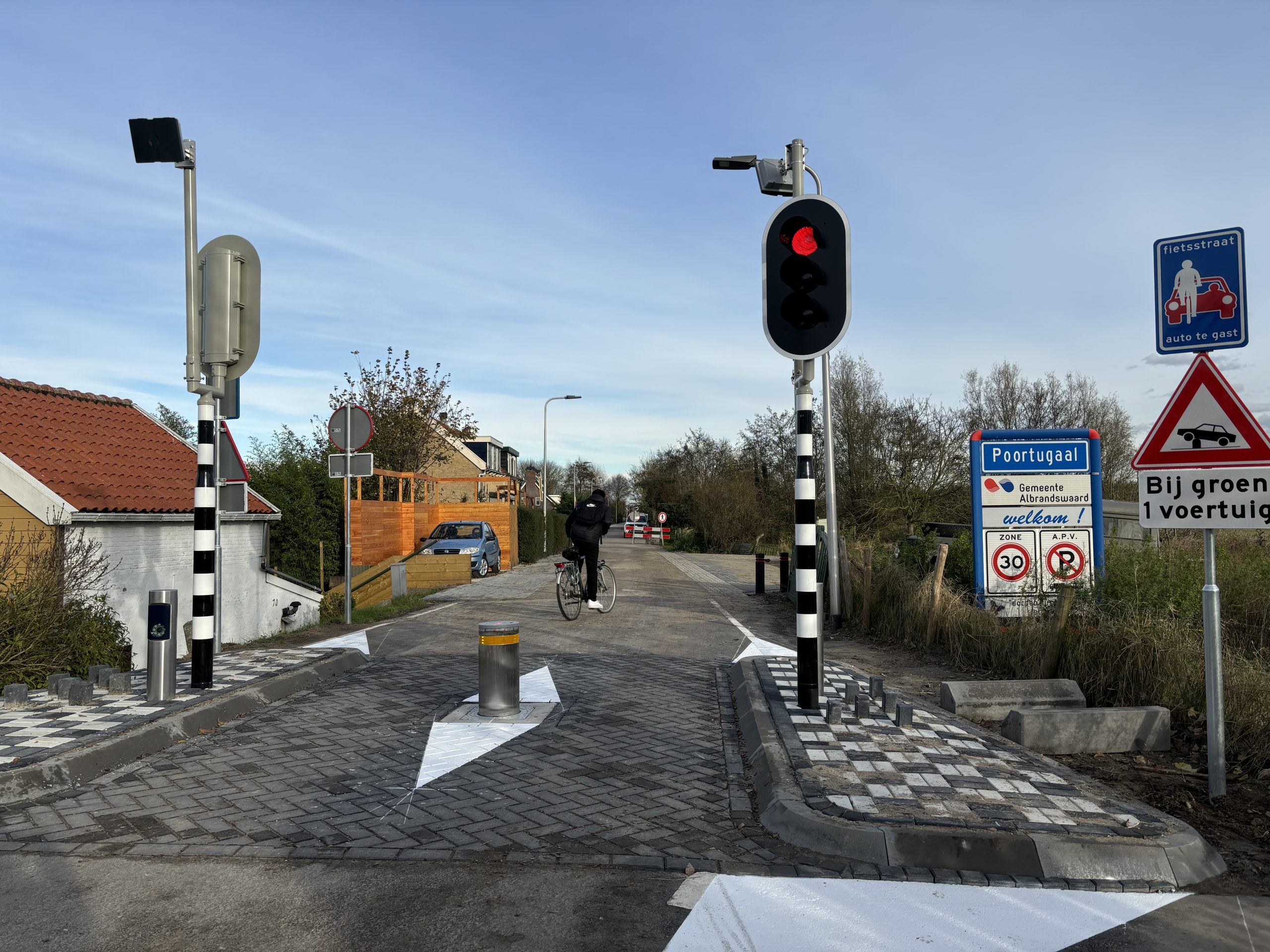

Na deze onderzoeken hebben de bewoners gekozen voor volledige afsluiting van de Welhoeksedijk, waarbij een inzinkbare paal (poller) 24 uur per dag en 7 dagen in de week de dijk afsluit.

Planning

In april 2025 gaven we aan dat we in het najaar zouden starten met asfalteren van de Welhoeksedijk. De planning is uitgesteld naar het voorjaar 2026 vanwege de volgende redenen:

  • Stedin moet nog een deel van de gasleiding vervangen. Eerder was gezegd dat ze klaar waren, maar dit bleek niet zo te zijn.
  • In het midden van de dijk gaan we een nieuwe afvoerbuis plaatsen. Zo stroomt het regenwater niet meer naar de huizen. Het regenwater zorgde voor overlast bij bewoners. Omdat we in de natte maanden niet in de dijk mogen graven, starten we pas in het voorjaar.
  • We willen van de gelegenheid gebruikmaken om de kruisingen met de Achterweg en de Albrandswaardsedijk veiliger te maken. Op dit moment bekijken we wat de mogelijkheden zijn.

Vragen

Voor vragen over de werkzaamheden aan de stroom-, gas- en/of wateraansluiting, dan kunt u terecht bij Stedin en Evides. Stedin klantenservice telefoonnummer: (088) 896 3963 of Evides klantenservice telefoonnummer: 0900-0787.

Voor vragen over de afsluiting van de dijk of de poller kunt u contact opnemen met het projectteam Projecten Buitenruimte via het mailadres projectinuitvoering@albrandswaard.nl.
